金九銀十季,奮戰好時節,為貫徹落實勞動競賽精神,確保完成年度產值目標,二分公司吹響勞動競賽沖鋒號,掀起搶工大干熱潮。

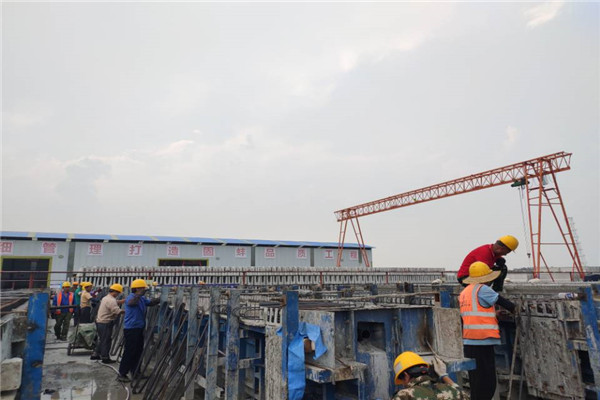

固蚌高速預制標項目以勞動競賽活動為契機,對照施工目標節點,推進精細化施工,全面掀起施工大干熱潮。全體參建員工搶抓施工黃金季節,合理資源配置,強化組織領導和現場管理,項目預制場施工中,鋼筋綁扎、鋼筋焊接、模板安裝、砼澆筑等多項專業施工同時有序展開。截止8月底,項目部年度累計完成產值6903.25萬元,占年度計劃的58%,同時在固蚌項目辦階段性考核中提前完成節點計劃,累計獲得94萬元的節點獎勵,為保質保量完成年度施工任務奠定堅實基礎。

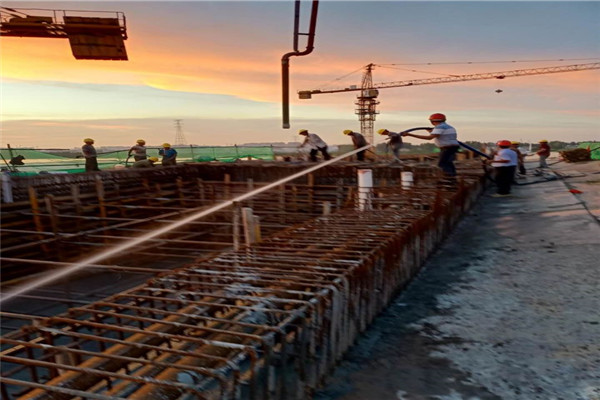

靈璧船閘01標項目部全體參建人員發揚“特別能吃苦、特別能戰斗”的工作作風,不斷克服高溫天氣和產值任務之間的矛盾,斗酷暑、搶時間、保工期,用實際行動詮釋著責任與擔當。目前,靈璧船閘項目閘首、閘室工程均完成75%以上;橋梁工程完成68%;上下游導靠建筑物完成45%;附屬工程完成22%,累計完成產值1.26億元,占合同總額的43.4%。

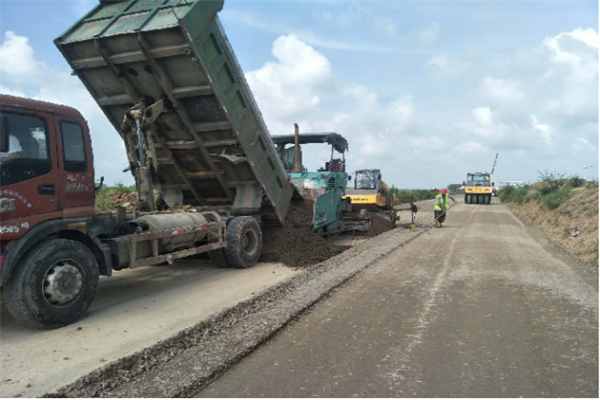

懷遠田間道路項目部充分利用人員與機械,同時采取各種措施確保高溫下一線施工人員的安全,及時做好高溫作業安全教育和高溫防暑藥品、物品的發放工作。該項目目前共完成工程產值3703.28萬元,8月計劃產值1600萬元,實際完成產值1616.84萬元。在保安全和保質量的前提下,項目部以高效的施工速度獲得領導和業主的一致好評。
泗縣2020年農村公路項目部在此次高溫季節開足馬力,全面提高生產產量和質量。泗縣2020年農村公路擴面延伸工程2標段8月計劃產值1755.88萬,實際產值2560.40萬元,完成率為145.82%。本年度計劃完成產值5587.59萬元,已累計完成產值4236.99萬元,年度產值完成率為75.83%。
新汴河航道整治工程01標項目8月份產值完成未達標,為此,9月份,項目部已要求施工隊伍類外增加了2臺挖掘機,10臺卸車;服務區結構班組目前已增加6個工人,累計18人及相關模板等材料,確保結構工程的模板能及時安裝。項目部將嚴格管理,加班加點,確保早日完成基坑成內淤泥清理開挖及后續結構物施工工作,確保年度計劃的完成。
